pp电子

News center
新闻中心
承载民族工业希望 彰显中国动力风采
坚定不移做强做优做大企业 ,展示中国装备制造业的实力与风采 ,为实现中华民族伟大复兴的中国梦贡献力量
nyba6

pp电子电机研制的白鹤滩右岸机组第二台转轮吊装就位

来源:pp电子

浏览量:

发布时间:2020-10-26

PP电子·模拟器(试玩游戏)官方网站

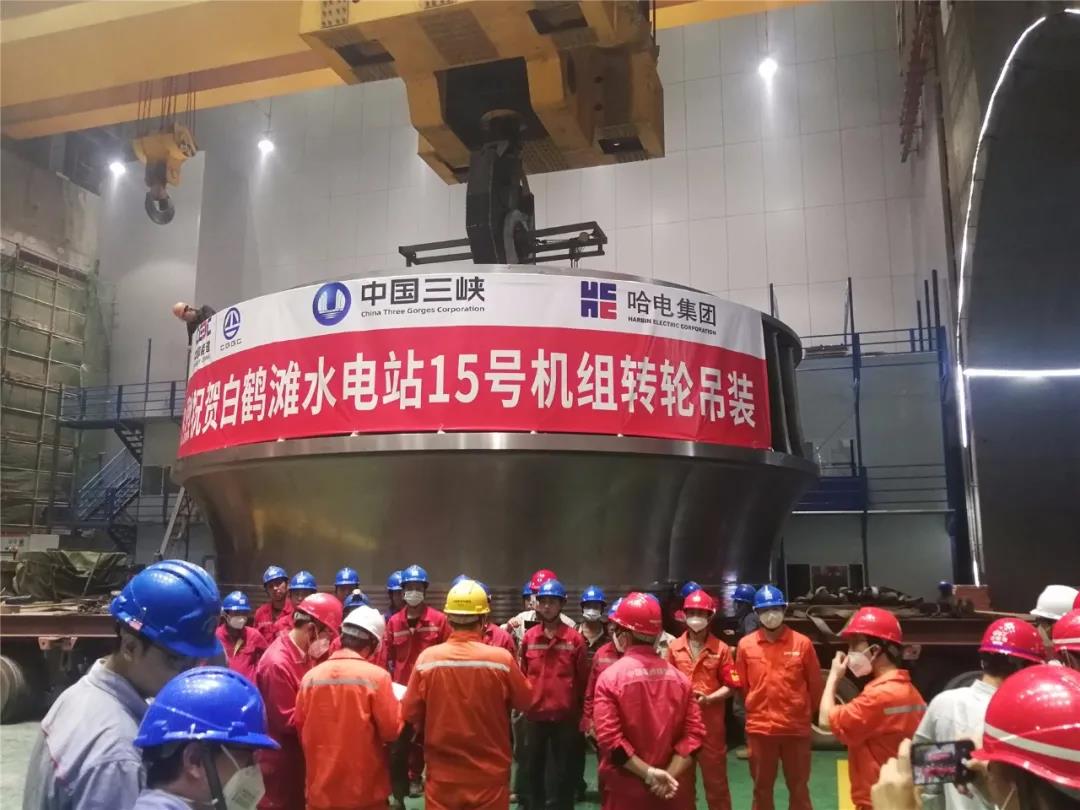

        10月23日21时30分 ,历时3个小时 ,白鹤滩右岸水电站第二台转轮精准嵌入15号机组内的指定安装位置 ,顺利完成吊装。这是pp电子集团电机公司制造的“世界首台实现零配重”的1000兆瓦混流式机组长短叶片结构转轮。

        15号机转轮最大直径 8.870米 ,总高度3.795米 ,总重338.2吨 ,于2018年12月3日开工制造 , 2020年1月18日通过业主验收。该转轮不平衡力矩仅39千克/米 ,远优于三峡集团提出的“不平衡力矩小于75千克/米”的验收标准。即 ,无需额外配重就达到了三峡集团精品转轮的标准。这在全球巨型机组转轮加工中尚属首次。

        随着15号机组转轮的顺利吊装 ,也正式拉开了白鹤滩电站第二台导水机构安装的序幕。第二台导水机构预装工作已于今年9月20日开始进行 ,并于10月22日完成了顶盖定位销钻绞、吊出等工作。其间 ,底环安装调整、导叶吊装、顶盖预装调整等工序均按计划得到稳步推进 ,底环、顶盖水平、中心及导叶端面间隙等各项数据均到达精品机组质量要求。

        目前 ,在白鹤滩15号机组发电机安装现场 ,定子电接头焊接、槽楔安装、转子磁轭热打键以及推导组合轴承预装等工作正在如火如荼地推进中 ,预计第二台发电机转子于2020年11月底进行吊装。

        pp电子电机白鹤滩项目团队将始终不忘初心、牢记使命 ,倾尽全力打造白鹤滩精品工程 ,为2021年7月白鹤滩首批机组顺利投产 ,以及后续机组的按时发电提供坚强保障。

TOP
【网站地图】
